Khi không khí xuân lan tỏa, công trường Thủy điện tích năng Bác Ái đang bứt phá tốc độ thi công, hứa hẹn đưa nhà máy vào vận hành sớm hơn dự kiến.
Bối cảnh và tiến độ hiện tại
Vào những ngày đầu tháng 1 năm 2026, sau kỳ nghỉ Tết Dương lịch và trước Tết Nguyên Đán, dự án Thủy điện tích năng Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) vẫn duy trì nhịp độ làm việc không ngừng. Công trường biến thành một “đại công xưởng” giữa rừng núi, nơi mỗi mét hầm, mỗi nhịp máy đều được bồi đắp bằng mồ hôi và trí tuệ của hàng trăm kỹ sư, công nhân.

Kể từ khi khởi công giai đoạn 2 vào tháng 2/2025, dự án đã hoàn thành nhiều hạng mục quan trọng: hệ thống lán trại, công trình phụ trợ, cấp điện, cấp nước và đường thi công phần hở. Những công trình này đã đáp ứng đầy đủ yêu cầu vận chuyển thiết bị và vật liệu, đồng thời tạo nền tảng vững chắc cho các hạng mục ngầm có quy mô và độ phức tạp cao.
Chiến lược thi công và cường độ vượt mục tiêu

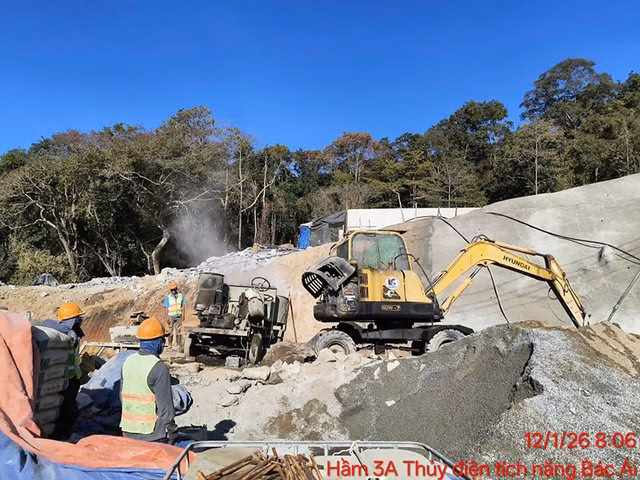

Nhà thầu liên danh áp dụng mô hình “3 ca, 4 kíp” và đồng thời triển khai 5 mũi thi công hầm. Đến nay, khối lượng đào và gia cố đã đạt khoảng 3.178 mét trong tổng chiều dài 17.000 mét, tương đương khoảng 19% tiến độ giai đoạn 2 – một con số ấn tượng so với tiêu chuẩn 90 m/tháng được quy định trong hợp đồng.
Theo Trung tá Lê Đình Lam, Giám đốc điều hành liên danh, “tất cả 5 mũi thi công hiện nay, chỗ thấp nhất cũng đạt 120 m/tháng; một mũi thậm chí đạt tới 180 m/tháng, gấp đôi so với kỳ vọng ban đầu.”
Đầu tháng 2/2026, các mũi thi công sẽ tiến sâu hơn tới phạm vi Nhà máy ngầm – mốc quan trọng quyết định thời gian khởi công các hạng mục tiếp theo và đảm bảo mục tiêu phát điện đúng kế hoạch.
![]() |
Đầu tư thiết bị hiện đại – Cơ giới hoá tăng năng suất

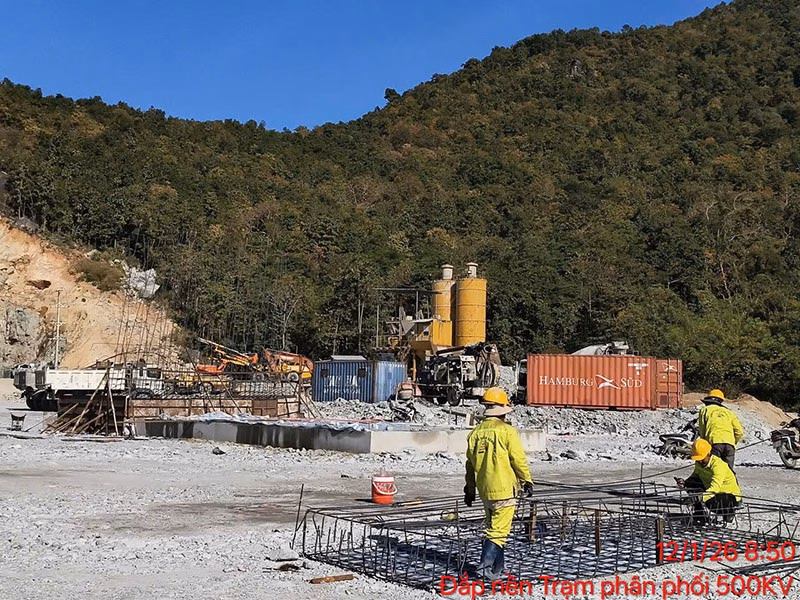

Để duy trì cường độ cao, dự án đã huy động thiết bị khoan, phá, bốc xúc đồng bộ gấp ba lần nhu cầu tối thiểu. Nhờ cơ giới hoá, số lượng nhân công cần thiết giảm từ 1.000‑2.000 người xuống còn khoảng 300 người, đồng thời nâng cao an toàn lao động và tốc độ thi công.
Ý nghĩa chiến lược và triển vọng
Ông Phạm Thanh Hoài, Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3), nhấn mạnh: “Thủy điện tích năng Bác Ái là dự án thủy điện tích năng đầu tiên tại Việt Nam, là công trình trọng điểm quốc gia, đóng vai trò then chốt trong an ninh năng lượng và điều độ hệ thống điện.”
Dự án có công suất 1.200 MW, sử dụng hồ chứa Sông Cái (hệ thống thủy lợi Tân Mỹ) làm hồ dưới, nhà máy đặt ngầm với cột nước hơn 400 m. Tổng mức đầu tư khoảng 21,1 nghìn tỷ đồng, trong đó vốn đối ứng của EVN và vay của 6 nhà tài trợ quốc tế.
Với mục tiêu đưa tổ máy số 1 vận hành cuối năm 2029, tổ máy số 4 vào cuối năm 2030 và khánh thành toàn bộ nhà máy vào tháng 6/2031, dự án không chỉ là minh chứng cho năng lực thi công của doanh nghiệp Việt mà còn là động lực thúc đẩy nội địa hoá trong lĩnh vực cơ khí thủy công.
Những nỗ lực vượt qua lễ Tết, duy trì cường độ làm việc và áp dụng công nghệ hiện đại đã tạo nên một bức tranh đầy ấn tượng về quyết tâm và tầm nhìn của các bên liên quan. Đó là câu chuyện của một công trình quốc gia đang tiến nhanh hơn dự kiến, góp phần quan trọng vào an ninh năng lượng của Việt Nam trong thập kỷ tới.
